Soğuk hava koşullarında beton dökümü, betonun dayanımı ve uzun ömürlü performansı açısından ciddi riskler barındırır. Düşük sıcaklıklar, priz sürecini yavaşlatabilir, erken yaş dayanımını olumsuz etkileyebilir ve betonun donma riskiyle karşı karşıya kalmasına neden olabilir. Bu nedenle soğuk havalarda beton üretimi ve yerleştirilmesi, özel önlemler ve dikkatli bir uygulama süreci gerektirir.
Bu yazıda, soğuk havada beton dökümü öncesinde ve sırasında alınması gereken tüm önlemleri, sahada karşılaşılabilecek riskleri en aza indirecek şekilde adım adım ele aldık.
Soğuk Havada Beton Dökümü Öncesinde Alınması Gereken 6 Önlem
Soğuk hava koşullarında üretilecek ve yerleştirilecek betonun olumsuz hava şartlarından etkilenmemesi için, beton dökümüne başlamadan önce bazı temel hazırlıkların mutlaka yapılması gerekir.
- Don riski bulunan hava koşullarında, mümkün olduğunca beton dökümünden kaçınılmalıdır.
- Tesis gece kapatılmadan önce üretim ekipmanları detaylı şekilde kontrol edilmelidir. Kimyasal katkı ve su boruları, bunker kapakları gibi elemanların donmadan etkilenmemesi için gerekli önlemler alınmalı; gerekirse içlerindeki malzemeler boşaltılmalı veya gece boyunca ısıtma sağlanmalıdır.
- Betonun ilk sıcaklığının donma derecesine düşmesini önlemek amacıyla, hammaddeler uygun şekilde ısıtılmalıdır.

Resim 1. Agrega Stok Sahası Yalıtımı

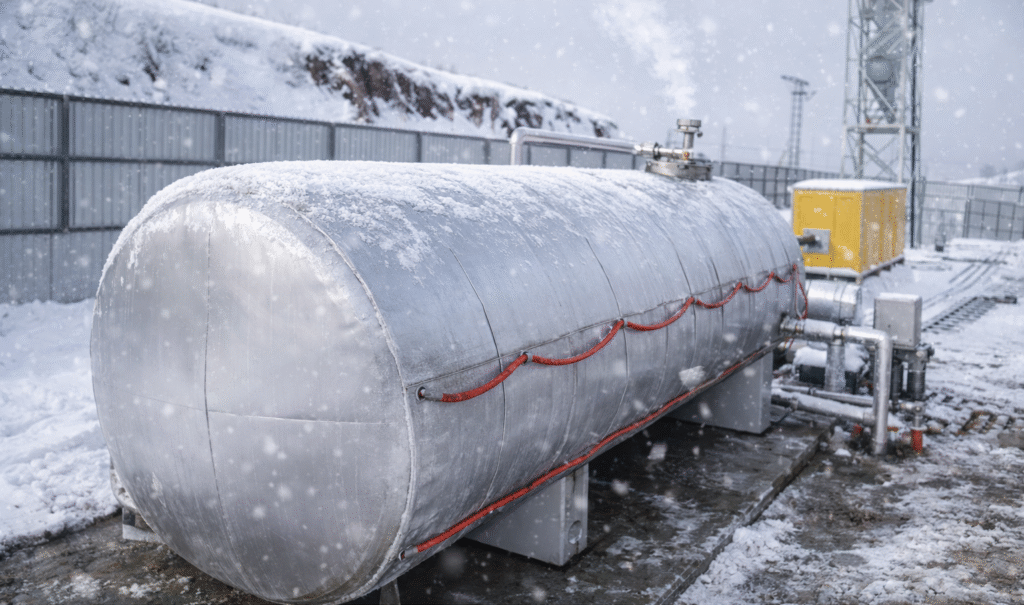

Resim 2. Su Tankı Yalıtımı ve Isıtma Sistemi
- Üretime başlamadan önce stokholde bulunan agrega yığını kendi içinde harmanlanmalı ve üzerindeki olası buzlanmalar tamamen çözülmelidir.
- Müşteriler, soğuk havada beton dökümünün riskleri konusunda mutlaka bilgilendirilmelidir. Özellikle, proje beton sınıfının üzerinde bir beton sınıfı tercih edilmesi önerilebilir. Bu yaklaşım, daha düşük su/çimento oranı ile dayanım açısından avantaj sağlar.
- Beton döküm alanındaki tüm yapı elemanları kontrol edilmeli, bu elemanların sıcaklığının donma derecesinin üzerinde olması sağlanmalıdır. Beton yerleştirilmeden önce kalıpların betona temas eden tüm yüzeyleri incelenmeli; kar ve buz parçaları ortamdan uzaklaştırılmalıdır. Betonun sıcaklığı ile kalıp sıcaklığı arasındaki farkın çok büyük olmamasına dikkat edilmeli, mümkünse metal kalıp yerine ahşap kalıp tercih edilmelidir.
Soğuk Havada Beton Dökümü Sırasında Alınması Gereken 8 Önlem
Beton üretimi ve yerleştirilmesi sırasında da, soğuk havanın beton üzerindeki olumsuz etkilerini sınırlamak için ilave önlemler alınmalıdır.
- Hidratasyon ısısı ve erken dayanımı yüksek çimentolar tercih edilmelidir. Uygun olan en yüksek çimento dozajı ve düşük su/çimento oranı seçilmeli; mineral katkı kullanımı laboratuvar sonuçlarına göre optimize edilmelidir.
- Taze betonun priz sürecini hızlandıran ve suyun donma noktasını düşüren kimyasal katkılar kullanılabilir. CaCl₂, kalsiyum nitrit, sodyum tiosiyanat, potasyum karbonat ve kalsiyum format gibi katkılar, suda çözündüğünde suyun donma noktasını düşürür. Bu tür katkıların kullanımı mutlaka laboratuvar kontrolü altında yapılmalıdır.
- Betonun suya veya donma-çözünme etkisine maruz kalması bekleniyorsa, hava sürükleyici kimyasal katkılar tercih edilebilir.
- Hammaddelerin donma direncini artırmak amacıyla, üretim sırasında beton karışım süreleri uzatılmalıdır.
- Beton, döküm yerine transmikserlerle mümkün olan en kısa sürede taşınmalıdır. Pompa iletim hattında, betonun her 100 metre taşınması sonucunda ortalama 3 °C sıcaklık kaybı oluştuğu unutulmamalıdır.
- Çimento hidratasyonu sonucu açığa çıkan ısının beton dışına yayılmasını önlemek için ısı geçirmez kalıplar kullanılmalı veya kalıpların dış yüzeyleri uygun şekilde yalıtılmalıdır. Açık beton yüzeyleri; odun talaşı, saman, cam yünü veya köpük levha gibi malzemelerle korunmalıdır. Ayrıca kalıp alma süresi uzatılmalıdır.

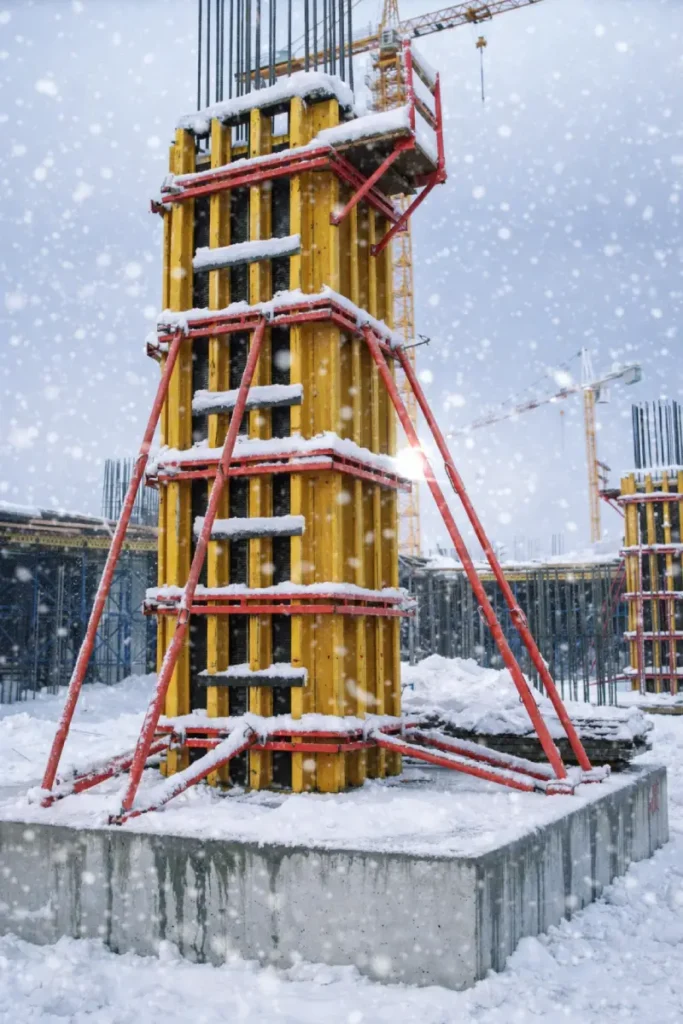

Resim 3. Yalıtımlı Kalıp Kullanılması

Resim 4. İmalat Alanının Membran ile Dış Şartlardan Korunması

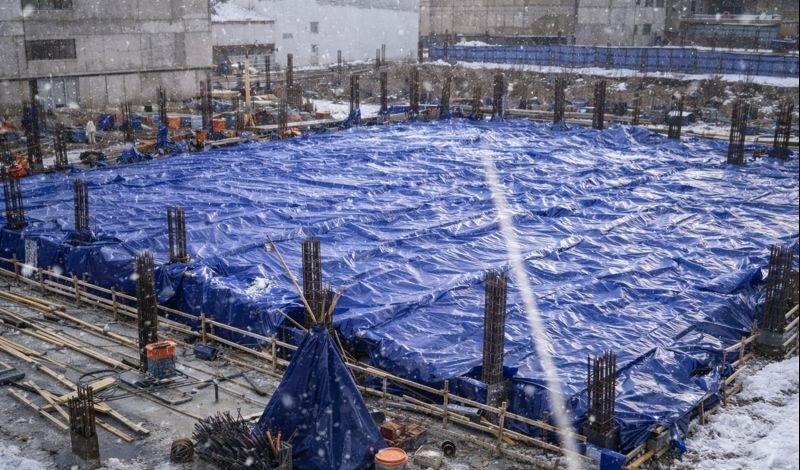

Resim 5. İmalat Alanının Naylon Kaplama ile Yalıtılması
- Taze beton sıcaklığı düzenli olarak ölçülmeli ve sürekli kontrol altında tutulmalıdır.
- Betonun döküldüğü ortam sıcaklığının 24 saat içinde +5 °C’nin altına düşmesi halinde beton en az 48 saat, bir günden daha uzun süre +5 °C’nin altına düşmesi halinde ise 72 saat boyunca don etkisinden korunmalıdır. Özellikle yüzey alanı geniş endüstriyel zemin uygulamalarında bu konuya ekstra dikkat edilmelidir.

Resim 6. Tünel Kalıp Sistemi ve Beton Katının Yalıtılması
Soğuk Hava Koşullarında Güvenli Beton Dökümü İçin Nordcrete Çözümü
Soğuk hava koşullarında beton dökümünün en kritik risklerinden biri, betonun erken yaşta donma etkisine maruz kalarak dayanım kaybı yaşamasıdır. Çimsa’nın karlı ve soğuk hava koşullarına özel olarak geliştirdiği Nordcrete, bu zorlu şartlarda beton uygulamalarının güvenle devam etmesini sağlayan yenilikçi bir çözüm sunar.

Resim 7. Çimsa Nordcrete
Özel formülü sayesinde Nordcrete, betonun donma direncini artırarak erken dayanım kazanmasını destekler. İçeriğindeki özel bileşenler sayesinde beton, donma hasarına karşı minimum 4 MPa dayanım seviyesine hızla ulaşır. Bu sayede priz süreci güvence altına alınırken, soğuk havanın beton üzerindeki olumsuz etkileri önemli ölçüde azaltılır ve beton dayanımı korunur.
Nordcrete, yalnızca teknik performans avantajlarıyla değil, aynı zamanda uygulama sürekliliğini destekleyen yapısıyla da öne çıkar. Tünel kalıp sistemlerinden endüstriyel zemin uygulamalarına kadar geniş bir kullanım alanına sahip olan ürün, soğuk hava koşullarında dahi projelerin planlanan takvim doğrultusunda ilerlemesine katkı sağlar. Bu yönüyle Nordcrete, soğuk havada beton dökümü gerektiren projelerde hem mühendislik hem de saha uygulamaları açısından güvenilir bir çözüm alternatifi sunar.
